关于丹加拉项目进展情况的报道

2016/6/16 10:59:02 6040次浏览

关于丹加拉项目进展情况的报道

公司总部领导的关心与帮助下,经过项目部全体员工齐心协力共同努力,将现场安装工作推向了一个高潮阶段,并最终得到了总包方及业主方的一致肯定。

4底到6初,大家克服了天气炎热(最高温达到40左右)风沙大,场地狭小,机具材料不齐诸多困难,紧紧围绕任务单管理与项目部实际情况相结合把班组项目部思想统一起来,保证质量安全的前提下,实现了业主对进度的最大需求

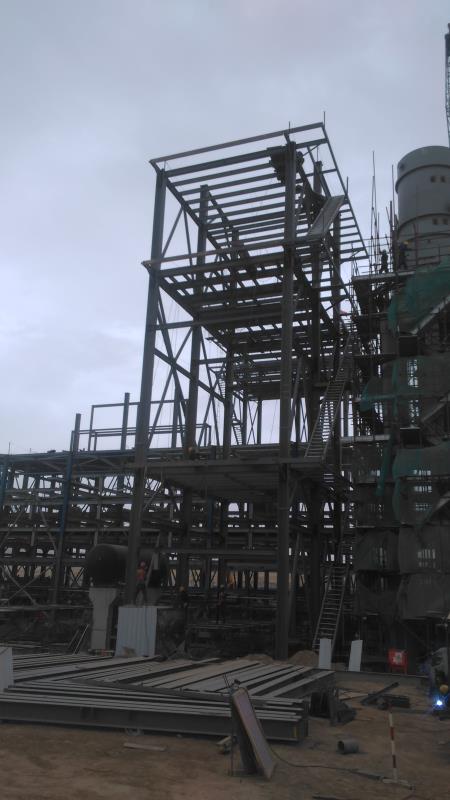

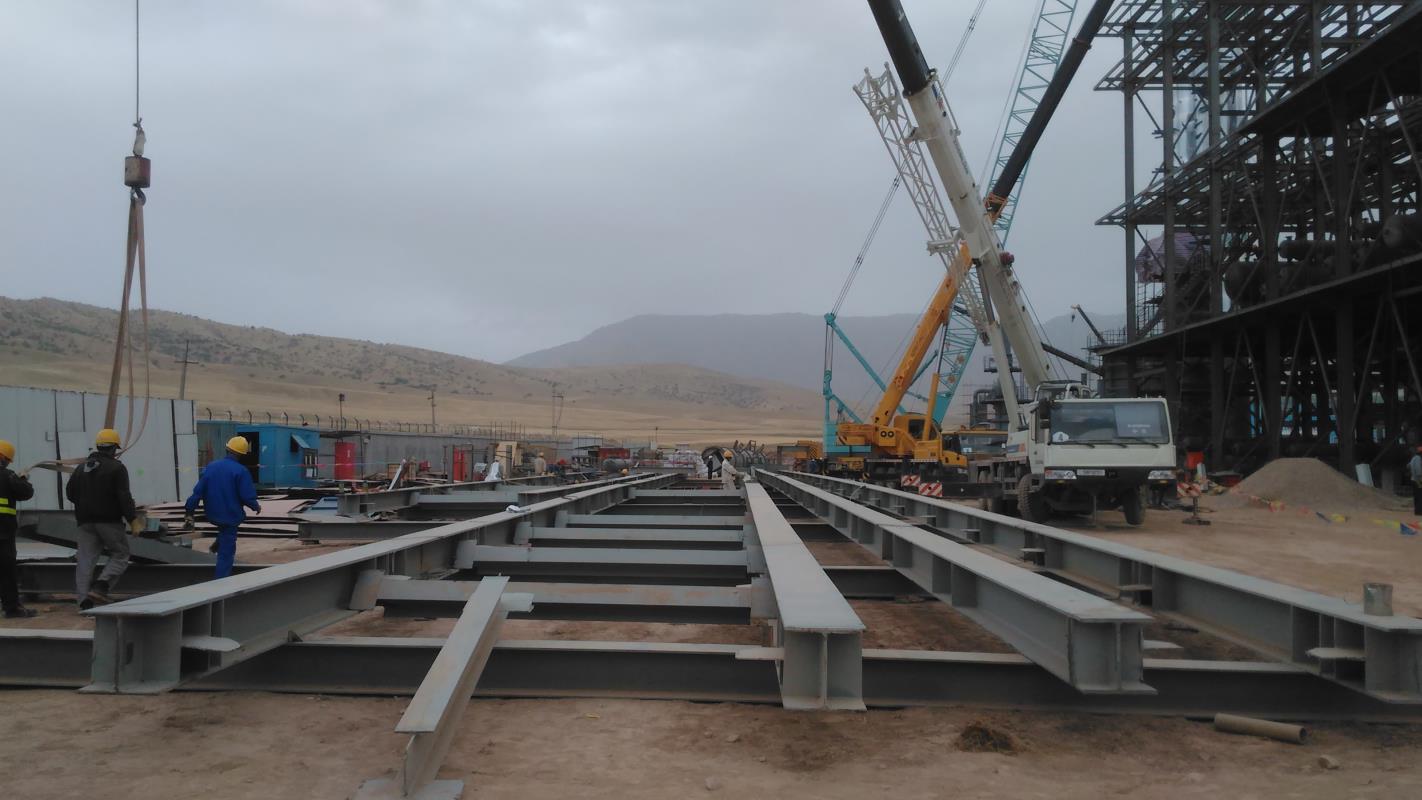

截止目前为止,各专业进展情况如下:、钢结构:构1安装90%左右,管1安装90%2地面组对5安装2,管2地面组对4榀,15平台也开始预制安装;、管道:预制及安装8000多寸1进入安装大干阶段,管1今日穿管,3换热器管道已开始安装配管三、电气:装置区内地面接地外围圈主网其余已完成,1泵房电缆保护管完成,变电所电气预埋完成70%,桥架支架完成50%

目前的情况看,任务单初见效果,对班组效率的影响是积极的,但同时也项目部的管理协调提出了更高的要求,特别是对材料机具的要求,各班组在公司项目部任务单统一要求及管理思想下,充分利用资源,力求将材料及机具对施工的影响降低到最小,时刻考验着项目部管理人员对机具协调,材料规划的管理能力。虽然任务单管理的方方面面中存在着许多具体的问题,但是项目部坚信所有眼前的困难最终会克服的,在实践中积累的宝贵经验,一定会助力项目部完成公司2016的重点任务。

                                           塔吉克斯坦丹加拉项目部
